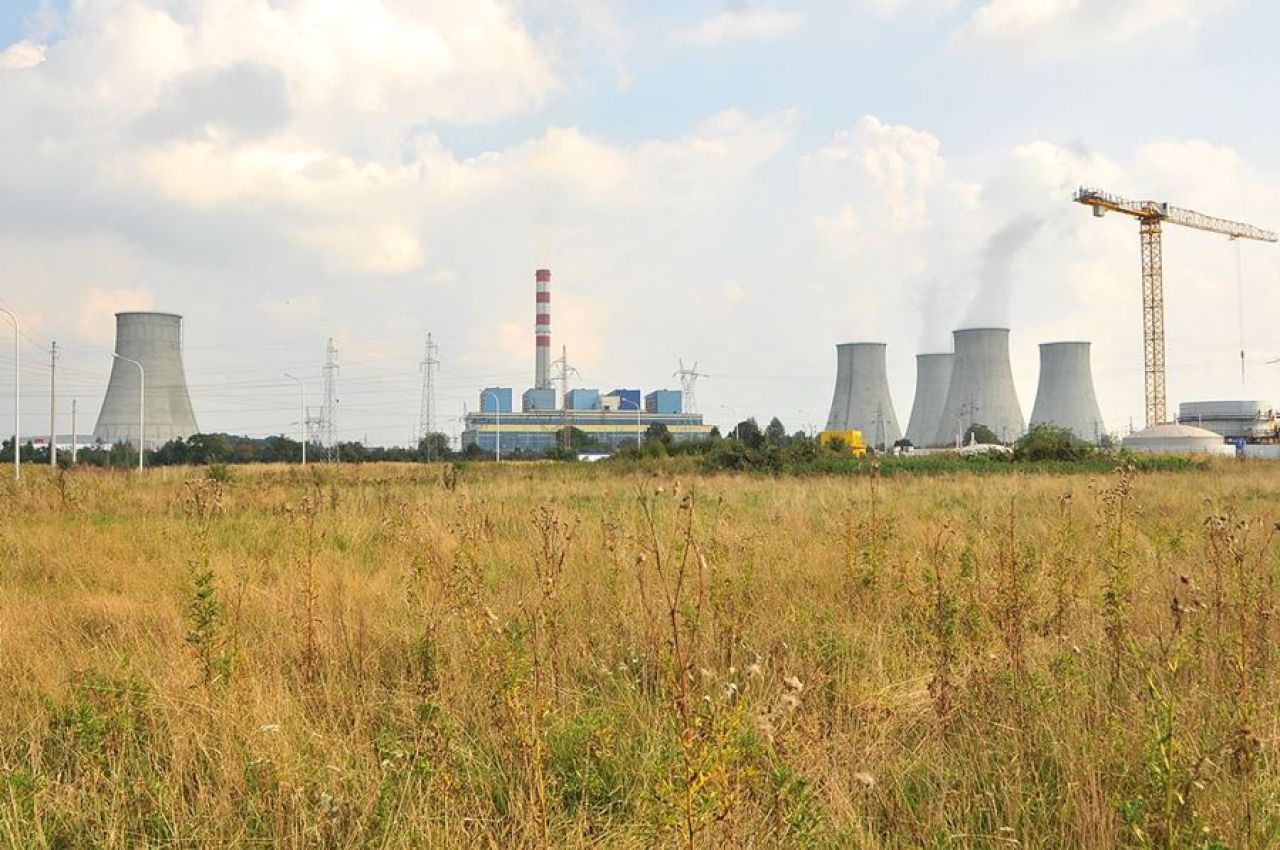

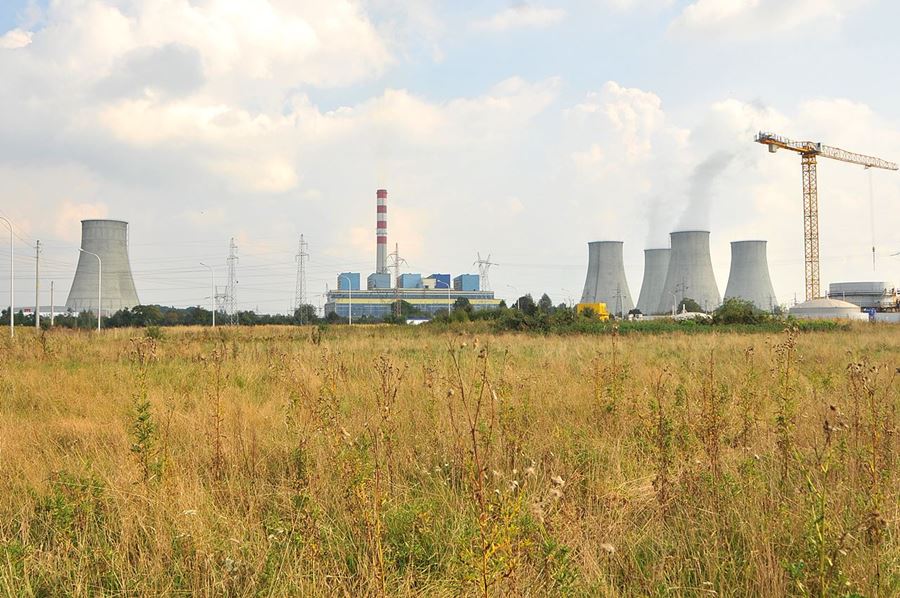

Blok gazowo-parowy CCGT nowej elektrowni w Turku z opóźnieniem. ZEPAK nie rozpocznie obowiązku mocowego w 2026 roku

Budowany w Turku blok gazowo-parowy CCGT o mocy 562 MW nie rozpocznie świadczenia obowiązku mocowego od stycznia 2026 roku. Informację potwierdziła spółka ZE PAK, wskazując na opóźnienia w realizacji inwestycji oraz ryzyka harmonogramowe, które już na etapie planowania projektu były brane pod uwagę.
Obowiązek mocowy poza pierwotnym harmonogramem
Zgodnie z zawartą umową jednostka rynku mocy w Turku miała rozpocząć świadczenie obowiązku mocowego od stycznia 2026 roku. Jak poinformował ZE PAK, projekt nie osiągnie w tym terminie zdolności technicznej, co oznacza brak możliwości realizacji zobowiązań wynikających z rynku mocy.
Spółka przyznaje, że ryzyka związane z harmonogramem budowy były znane już w momencie podpisywania umowy z generalnym wykonawcą. Mimo to obecny stan zaawansowania inwestycji nie pozwala na dotrzymanie pierwotnych terminów.
Straty finansowe i kary umowne
Niedotrzymanie terminu rozpoczęcia obowiązku mocowego w 2026 roku oznacza utracone przychody z rynku mocy na poziomie około 16,4 mln zł miesięcznie, według cen wynikających z aukcji głównej. Dodatkowo ZE PAK musi liczyć się z karami umownymi, których szacunkowa wartość wynosi około 1 mln zł miesięcznie w 2026 roku.
Konsekwencje finansowe są istotne, jednak – jak podkreśla spółka – pozostają one elementem ryzyk analizowanych w długoterminowym modelu inwestycyjnym.
Strategiczna inwestycja w okresie powęglowym
Blok CCGT w Turku jest jednym z kluczowych projektów transformacyjnych Grupy ZE PAK w okresie odchodzenia od energetyki węglowej. Jednostka ma być stabilnym i sterowalnym źródłem energii, zdolnym do wytwarzania blisko 5 TWh energii elektrycznej rocznie, co znacząco wpłynie na poprawę bilansu mocy dyspozycyjnej w Polsce.
Umowa z generalnym wykonawcą została zawarta i uruchomiona we wrześniu 2023 roku, a prace budowlane rozpoczęły się w grudniu 2023 roku. Na koniec III kwartału 2025 roku zaawansowanie projektu przekraczało 75%, jednak przewidywany termin oddania jednostki do eksploatacji został określony dopiero na III kwartał 2027 roku. Oznacza to, że sam proces budowy i uruchomienia instalacji potrwa co najmniej 4 lata.
Zmiany w zarządzie i radzie nadzorczej
Na tle informacji o opóźnieniu inwestycji doszło także do zmian personalnych w spółce. Z dniem 29 grudnia 2025 roku Piotr Żak został powołany na stanowisko Prezesa Zarządu ZE PAK. Dotychczasowy prezes Andrzej Janiszowski objął funkcję Wiceprezesa Zarządu.
Jednocześnie ze składu rady nadzorczej odwołano Wiesława Walendziaka i Henryka Sobierajskiego, natomiast Sławomir Zakrzewski złożył rezygnację. W radzie pozostali Tomasz Szeląg jako przewodniczący, Alojzy Nowak oraz Beata Jakacka-Skitek.
Opóźnienie realizacji bloku CCGT w Turku oznacza istotne konsekwencje finansowe dla ZE PAK i przesunięcie kluczowego elementu transformacji energetycznej regionu. Inwestycja pozostaje jednak strategiczna, a jej pełne uruchomienie planowane jest dopiero w 2027 roku.
źródło: ZE PAK
